2023年2月3日 更新
南小学校北校舎の改築(建替え)事業
清水町学校施設長寿命化計画について
以前から、議会や地区懇談会などにおいて、学校施設の改善についてご意見やご指摘をいただく中、町では令和3年に「清水町学校施設長寿命化計画」を策定し、学校施設の長寿命化対策に順次取り組んでいくこととしています。
- 清水町学校施設長寿命化計画
(PDFファイル、1.2MB)
南小学校北校舎の改築(建替え)事業について

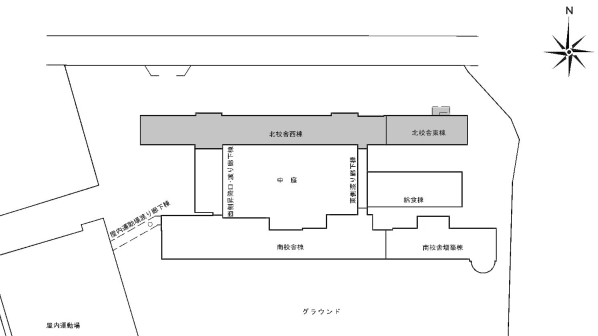

南小学校の北校舎は、昭和44年建設で町内小中学校の校舎の中で最も古く、清水町学校施設長寿命化計画に基づき、長寿命化対策を進めていくこととしています。
令和4年度には、同校舎の長寿命化対策の方向性を総合的に検討、判断するため、当初予算に詳細な調査費を計上し、調査を実施いたしました。その結果のほか、「大規模改修」と「改築(建替え)」の比較検討、将来計画、過去の経緯などを踏まえ、現在地での対応を前提に、今後の町の対応方針を検討いたしました。
特に、将来計画の面を考慮すると、「大規模改修」とする場合には数億円の費用が見込まれることに加え、20数年後には「改築(建替え)」の目安となる建設後80年を迎えるため、改めて10数億円の「改築(建替え)」費用が必要となることとなります。
これらを踏まえ、町の方針として今回「改築(建替え)」にて対応することといたしました。
この方針に基づき、令和4年第4回(11月)議会定例会において、「改築(建替え)」に伴う設計費の予算を計上し議決を得たことから、関係者などからご意見を伺いながら、設計業務を進めていきます。

経緯
令和3年3月 | 清水町学校施設長寿命化計画策定 |
令和4年3月 | 令和4年度当初予算に調査費を計上 |
令和4年10月 | 調査完了。町の今後の対応方針を決定 【調査結果や将来計画等を踏まえ、「改築(建替え)」で対応する。】 |
令和4年12月 | 令和4年度補正予算に設計費を計上 |
調査の結果
建物の構造耐力や機能低下の度合いなどを測定・点数化し、建物の老朽化を評価するものです。
結果は以下のとおりとなります。
建設年次 ※1 | 構造等 | 延床面積 | 点数 ※2 | |
北校舎 西棟 | 昭和44(1969)年 | RC造3階建て | 2,223㎡ | 4,802点 |
北校舎 東棟 | 昭和52(1977)年 | RC造3階建て | 770㎡ | 4,770点 |
※2 満点は10,000点で、この点数が4,500点(昭和45年以前の建築の場合は5,000点)以下の建物
を改築(建替え)する場合、国の補助金を受けられます。
今後のスケジュール(予定)
令和4年度~令和5年度 | 基本・実施設計 |
令和5年度~令和6年度 | 仮設校舎建設 |
令和6年度~令和7年度 | 改築(建替え)工事 |
令和8年度 | 新校舎使用開始、仮設校舎撤去 |
